Detaljeregulering

Detaljeregulering

Fossum Bruk - Illustrasjon av blomst
Fossum Bruk - Illustrasjon av blomst

Den vedtatte områdeplanen fra 2019 skal nå realiseres

gjennom flere detaljreguleringer. Dette sikrer en god og

stegvis utvikling av boligdestinasjonen.

Den vedtatte områdeplanen fra 2019 skal nå realiseres gjennom flere detaljreguleringer. Dette sikrer en god og stegvis utvikling av boligdestinasjonen.

Hele området i områdeplanen består av flere delfelt inkludert skole og barnehager. Første del som blir regulert er området i nord. I samme plan vil grøntarealene langs Bogstadvannet medtas slik at man så raskt som mulig kan ruste opp vannkanten.

Som en del av detaljereguleringsprosessen vil det bli avholdt medvirkningsmøter hvor alle som deltar kan komme med innspill til planen.

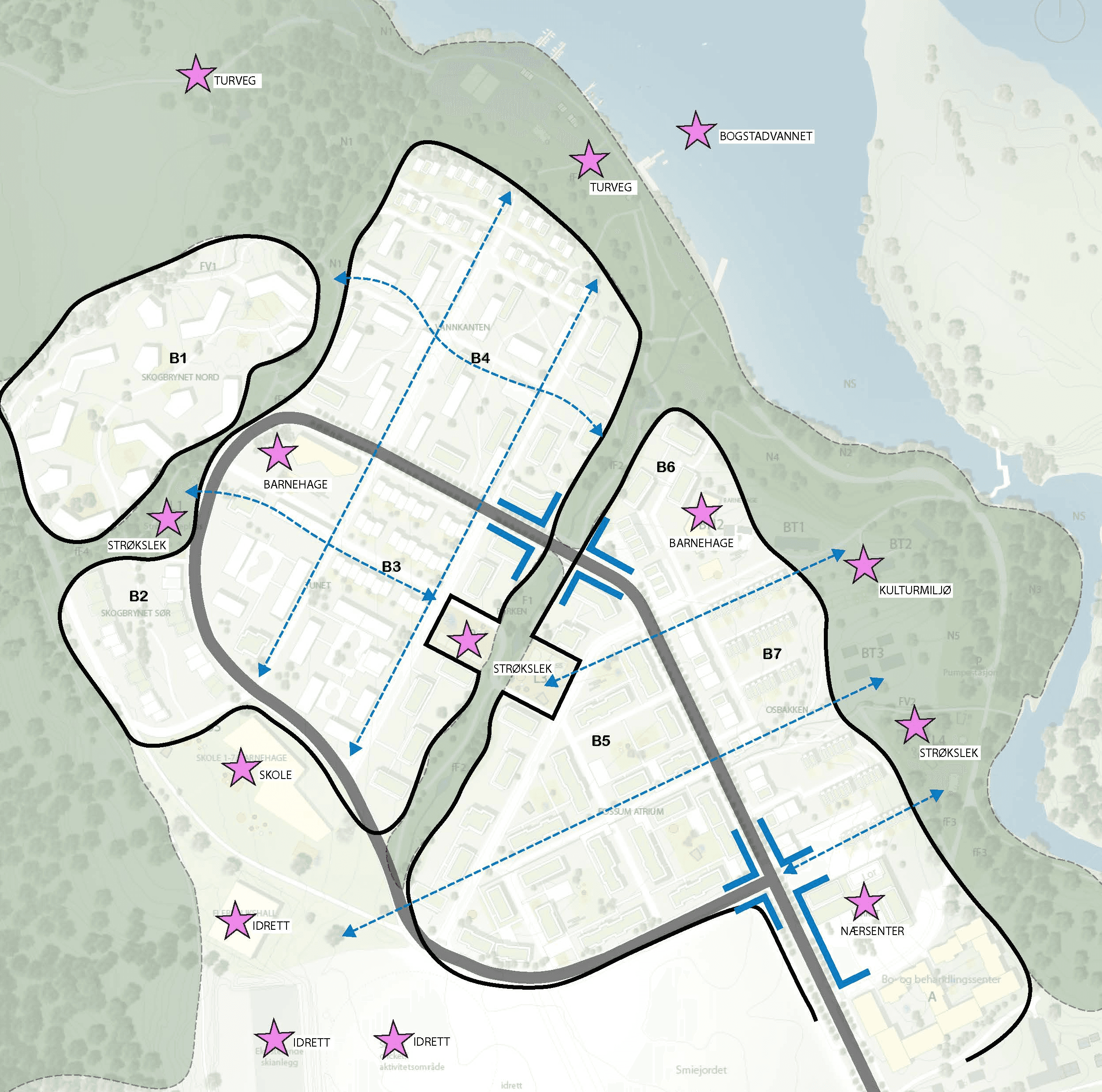

Fossum Bruk - Oversiktskart for hele området med byggeplaner.
Fossum Bruk - Oversiktskart for hele området med byggeplaner.
Fossum Bruk - Oversiktskart for hele området med byggeplaner.

Tidslinje

Prosessen med utvikling
av Fossum Bruk

Det er planlagt å varsle oppstart detaljregulering av første delfelt høsten 2025.

Deretter vil planen utvikles i samarbeid med Bærum kommune. Gjennom høsten og vinteren vil det gjennomføres en medvirkningsprosess. Etter planutkastet er ferdig vil den sendes til 1.gangs behandling med påfølgende offentlig høring.

Tidspunktet for dette er ikke avklart bestemt. Målet er 1.gangs behandling i løpet av 2027.

2012

2012

2012

Desember

Varsel om oppstart planarbeid

Det ble i desember 2012 varslet oppstart fra Bærum kommune. Samtidig ble planprogram for området lagt ut på offentlig høring

2013

2013

2013

Juni

Vedtak planprogram

Planprogram for områderegulering for Fossum ble vedtatt i planutvalget 13.6.2013

2017

2017

2017

Juni

Innsigelser på områdeplanen trukket

Det var innsigelser knyttet til kollektivløsninger, bruk av Smijordet og sikring mot kvikkleireskred. Alle forhold som ble fremmet i innsigelsene ble tatt inn i områdeplanen. Innsigelsene ble deretter trukket

2019

2019

2019

April

Vedtak områdeplan

Kommunestyret i Bærum kommune vedtok saken 20/4-2019

2025

2025

2025

Juni

Bestilling oppstartsmøte første delfelt

Ønske om å starte detaljregulering av felt B4 og B6 samt grøntområder mot mot Bogstadvannet. Sendt Bærum kommune gjennom bestilling i form av planinitiativ.

Høsten

Planlagt varsel om oppstart

Etter avholdt oppstartsmøte med Bærum kommune og vedtatt prinsippavklaring om oppstart detaljregulering varsles oppstart planarbeidet offentlig.

Høsten

Medvirkning

Gjennom høsten og vinteren 2025 vil det Det avholdes medvirkningsmøter for å finne om gode løsninger for alle interessenter.

2026 – 2027

2026 – 2027

2026 – 2027

Planarbeid

Det skal utarbeides rapporter og studier samtidig som illustrasjonsprosjektet utvikles. I planarbeidet skal arealbruk beskrives og konsekvensene for omgivelsene optimlaiseres.

2027

2027

2027

Offentlig høring

Ved innsendelse av plan til 1. gangs behandling, sendes planforslaget ut på offentlig høring. Dette planlegges gjennomført i løpet av 2027

2029 – 2030

2029 – 2030

2029 – 2030

Vedtak plan

Etter revidering av planforslaget etter offentlig høring, skal den til 2. gangs behandling.

2030 – 2031

2030 – 2031

2030 – 2031

Salg

Planlagt kommersiell lansering

2032

2032

2032

Bygging

Planlagt oppstart byggearbeider

Godkjente planer
